L'étude de faisabilité est l'étape fondatrice et la plus critique de tout projet de promotion immobilière. Avant d'engager le moindre euro dans l'acquisition d'un terrain, il est indispensable de valider sa constructibilité, sa rentabilité et sa conformité réglementaire. Une faisabilité mal évaluée, c'est le risque d'un permis de construire refusé ou d'un bilan financier désastreux.
Dans ce guide, nous détaillons les étapes clés pour réaliser une étude de faisabilité terrain exhaustive et comment les outils modernes permettent aujourd'hui d'accélérer ce processus.
Qu'est-ce qu'une étude de faisabilité foncière ?
Une étude de faisabilité foncière est une analyse multicritères visant à déterminer si un terrain précis peut accueillir un projet immobilier défini, et si cette opération est viable financièrement. Elle se situe à l'intersection de l'urbanisme, de l'architecture et de la finance.
L'objectif de l'étude est de répondre à trois questions fondamentales :
- Que peut-on construire ? (Gabarit, surface de plancher, typologie).
- Quelles sont les contraintes ? (Règles du PLU, servitudes, topographie).
- Combien cela va-t-il rapporter ? (Bilan compte à rebours, marge prévisionnelle).
Cette étude est généralement menée par le développeur foncier, souvent épaulé par un architecte en phase de conception préliminaire.
Les 3 piliers d'une étude de faisabilité réussie
Pour être fiable, votre étude de faisabilité terrain doit s'appuyer sur trois dimensions indissociables.
1. L'analyse réglementaire (PLU et Urbanisme)
C'est la première étape du développement foncier. Il s'agit de décortiquer le Plan Local d'Urbanisme (PLU) ou le PLUi pour comprendre les droits à bâtir de la parcelle.
- Le zonage : La parcelle est-elle en zone U (urbaine), AU (à urbaniser) ou N (naturelle) ?
- Le Coefficient d'Emprise au Sol (CES) : Quelle est la surface maximale constructible au sol ?
- Gabarit et hauteurs : Quelles sont les limites de hauteur (à l'égout du toit, au faîtage) et les règles de recul par rapport aux limites séparatives ?
- Espaces verts et stationnement : Quels sont les ratios de pleine terre exigés et le nombre de places de parking par logement ?
2. L'analyse technique et capacitaire (Plan de masse)
Une fois les règles d'urbanisme définies, il faut modéliser l'implantation du futur bâtiment sur la parcelle.
L'objectif est d'optimiser la Surface de Plancher (SDP) tout en respectant les contraintes physiques du terrain (pente, altimétrie, orientation). C'est lors de cette étape que l'on dessine le plan de masse préliminaire et que l'on valide l'enveloppe du bâtiment (le gabarit constructible). La topographie joue ici un rôle majeur, car un terrain en forte pente nécessitera des travaux de terrassement (déblais/remblais) qui impacteront directement les coûts.
3. L'analyse financière (Le Bilan Compte à Rebours)
C'est le juge de paix de l'étude de faisabilité. Même si le projet est architecturalement possible, est-il financièrement viable ?
Le bilan compte à rebours consiste à estimer le chiffre d'affaires total de l'opération (prix de vente des logements) et d'y soustraire l'ensemble des coûts (coûts de construction, honoraires, taxes d'aménagement, frais financiers, et marge espérée du promoteur). Le résultat obtenu détermine la charge foncière maximale admissible, c'est-à-dire le prix maximum que vous pouvez proposer au propriétaire du terrain pour que l'opération reste rentable.
Les erreurs fréquentes lors d'une étude de faisabilité terrain
Une étude de faisabilité réalisée à la hâte ou avec des données obsolètes peut compromettre toute l'opération.
- Négliger les servitudes : Les servitudes d'utilité publique (réseaux, recul de voirie) ou privées (droit de passage d'un voisin) peuvent amputer drastiquement la constructibilité d'une parcelle.
- Sous-estimer les coûts de stationnement : Si le PLU impose du stationnement en sous-sol sur un terrain difficile (roche, nappe phréatique), les coûts de terrassement et de fondation explosent, plombant le bilan financier.
- Oublier la loi ZAN : L'objectif de Zéro Artificialisation Nette durcit considérablement les règles de constructibilité, rendant les extensions en zone naturelle ou agricole de plus en plus complexes.
Comment accélérer vos études avec un logiciel de faisabilité ?
Historiquement, l'étude de faisabilité demandait des jours de travail : récupérer le cadastre, croiser avec le règlement du PLU, dessiner des plans de masse sur AutoCAD, et faire tourner des tableurs Excel complexes.

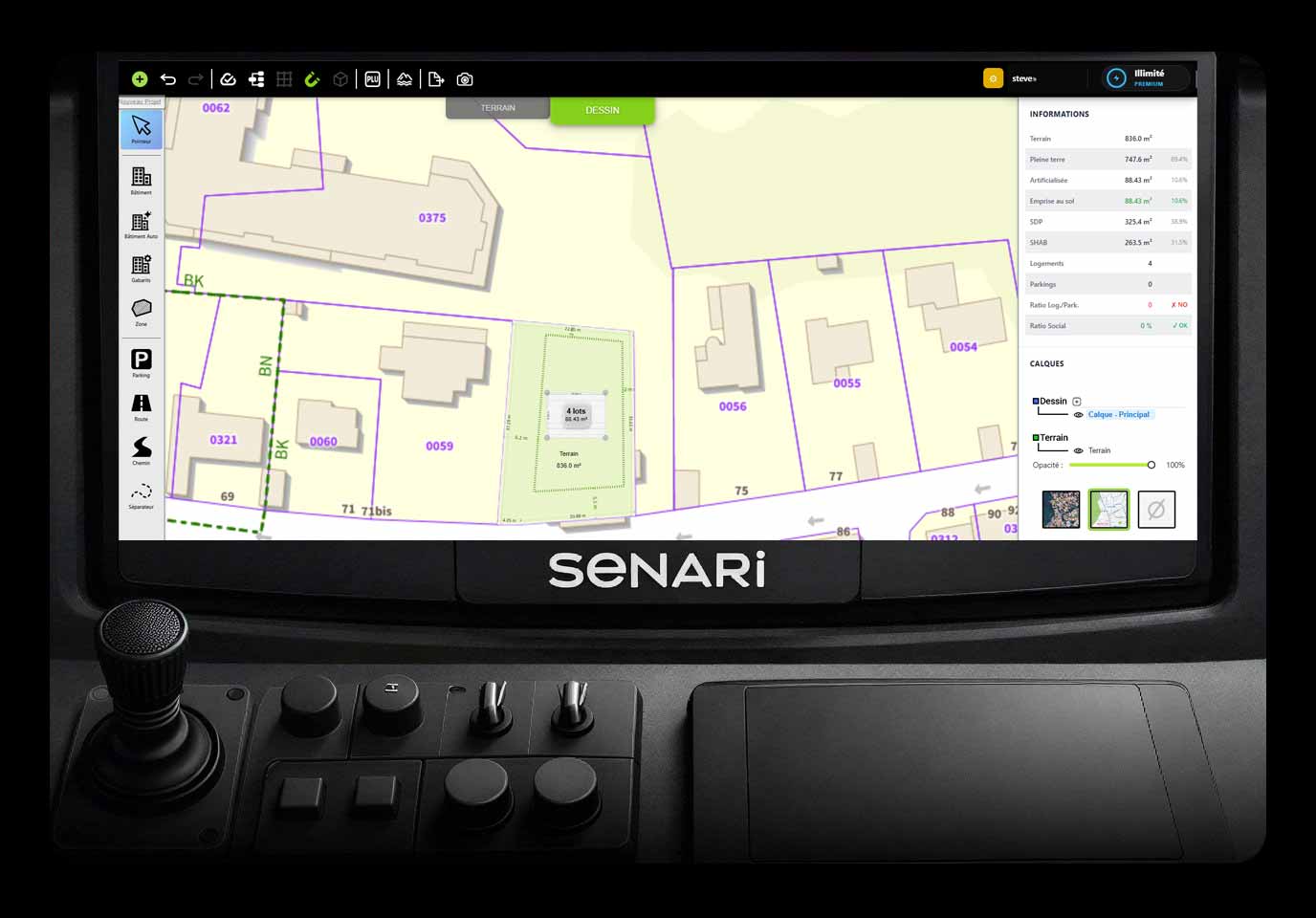

Aujourd'hui, l'utilisation d'un logiciel de faisabilité foncière change la donne. Un outil comme Senari permet de centraliser toutes ces étapes sur une seule plateforme SaaS.
En quelques clics, vous pouvez :
- Identifier les parcelles cadastrales et visualiser la topographie en 3D.
- Modéliser rapidement le gabarit d'un bâtiment en appliquant les règles de prospect et de CES.
- Générer automatiquement un bilan financier basé sur la surface de plancher modélisée.
- Éditer un export PDF professionnel pour appuyer votre offre d'achat.
L'étude de faisabilité n'est plus un goulot d'étranglement, mais un levier de prospection qui permet d'analyser plus de terrains, plus vite, et de prendre des décisions foncières éclairées.
